Actualité ↑Cliquer sur les tulipes pour revenir en haut de page |
Une maison éco-bio à Marseille !Actualité |
|
Bien sûr, il y a toujours à faire dans une maison, mais voilà déjà kekchose de terminé : l'habillage du poêle ! Nous avons fait oeuvre de mécénat : les céramiques sont faites main, sur mesure par deux artistes potières : Brigitte Rassoul et Andrée Guiguet La photo est de Patrice Magnien pour la Maison écologique, n° 54 décembre 2009
Janvier 2009

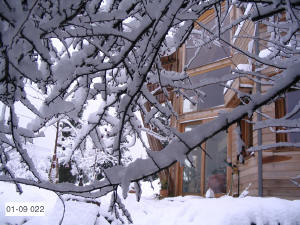

La maison comme vous ne l'aviez jamais vue ... et nous non plus ! Il n'a pas neigé à Marseille depuis février 1997
L'intérieur n'est pas terminé (il reste notamment la chambre et la salle de bain d'en haut), mais nous commençons à investir le jardin : faire étaler la terre de surface mise de côté au démarrage du chantier, plantations diverses : haie de lauriers roses, rosiers, mise en place de la rocaille, et surtout mise en œuvre des "bassins plantés" pour l'épuration phyto-sanitaire et de la mare,

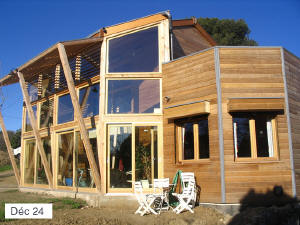

Décembre 2007 : L'année se termine et la maison aussi Le dernier gros morceau est enfin en place : la véranda-serre qui va être cet hiver notre principal moyen de chauffage.
Novembre 2007 : Ca fait 1 an que nous avons signé l'acte d'achat définitif du terrain .
Nous nous installons dans notre cocon douillet, et nous commençons à faire autre chose de nos loisirs que travailler sur la maison. Bien sûr il reste le jardin, l'assainissement des filtres, mais bon, on verra ça au printemps...
Nous attendons l'hiver de pied ferme
Nous avons une salle de bain avec de l'eau chaude, un bon poêle qui chauffe toute la maison, une super cuisine pour préparer de très bons petits plats et de la place pour inviter 25 personnes !
Août 2007 : nous déménageons

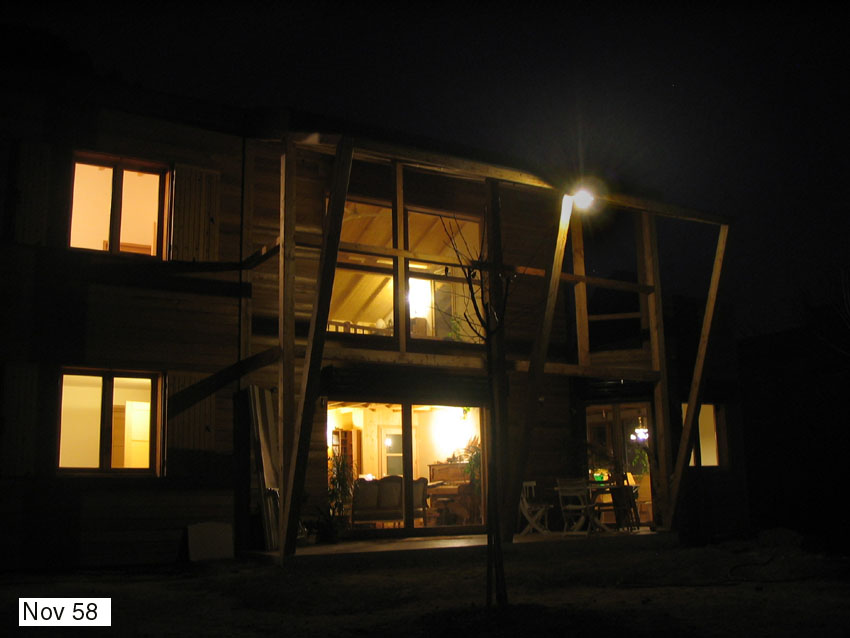

Le 7 août, nous n'avons toujours qu'une échelle pour monter à l'étage, mais toutes les fenêtres sont posées. La pose de l'escalier c'est le signal du déménagement : d'abord la cuisine, puis les premiers meubles, et le 21 tout l'appartement grâce à l'aide de nos enfants disponibles et de leurs copains. La maison n'est pas terminée - le menuisier attend du matériel pour finir les portes-fenêtres coulissantes il manque des cloisons, on n'a pas d'eau chaude, mais bon c'est habitable et on s'installe !

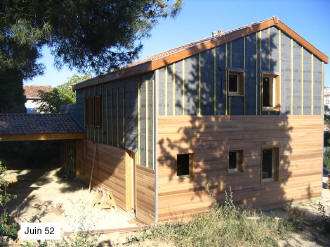

Juillet 2007 : le bardage
Le chantier a pris 1 mois de retard, mais à présent les artisans s'activent, ça avance à toute allure et nous avons besoin de moins en moins d'imagination pour nous voir vivre dans notre "cabane" dans quelques semaines.
Le chantier a ralenti, chaque artisan attend que l'autre ait terminé et Philippe commence à avoir des boutons...
L'ossature
est terminée,
Les charpentiers
Ca y est enfin ! Mardi 10 avril les charpentiers arrivent sur le terrain et la maison commence à s'élever ! Le 20 ils commencent le toit et quelques jours après la maison est hors d'eau : vérification faite avec les pluies torrentielles des premiers jours de mai...
Mars 2007 :
Et puis, Nicolas passant par là, nous en profitons pour abuser de son énergie, et lui demander de recouvrir la citerne de sable.
Février
2007 :

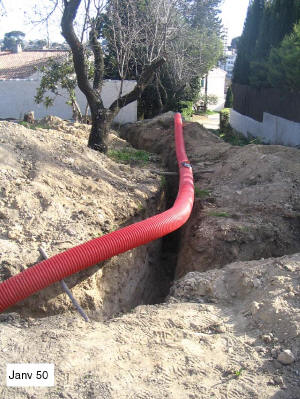

Les tranchées sont refermées, nous continuons à
aménager la cave (porte d'entrée et étagères),

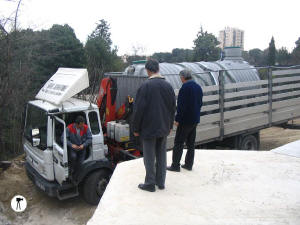

et nous recevons la citerne (ce qui n'a pas été une mince affaire : elle pèse 715 kg et mesure plus de 6 m de long)...
On a mis une porte à la cave : nous avons à présent la clé de chez nous !
Pendant ce temps, les Jullien installent un portail en haut de la campagne

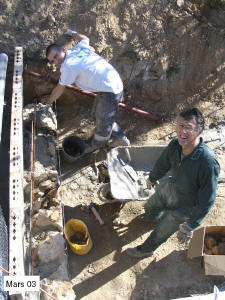

Janvier 2007 : la première partie (celle du maçon) est presque terminée. Le charpentier interviendra en mars / avril, et d'ici-là il nous faut: - ouvrir des tranchées pour y placer le puits provençal pour la clim, les tuyaux d'adduction d'eau, les circuits d'assainissement (vers l'égout et vers les filtres de roseaux), - commencer à aménager la cave
Photo 73 ci-dessous à droite : si vous trouvez ce que c'est, sans cliquer sur le lien de l'image, vous gagnez un apéro sur la terrasse !
Noël 2006 : nous n'avons pas sabré le champagne de Noël sur la dalle de notre maison comme nous l'avions prévu, et nous avons quelque peu abandonné le chantier pendant ces fêtes de Noël, pour nous consacrer à nos 6 " petits " .
(d'août à décembre, ce qui s'est passé, vous le
saurez plus tard :
3 juillet 2006 : Le permis de construire est accordé !
Le 16 avril 2006, nous signons le compromis de vente et pour attendre patiemment nous continuons à contacter des artisans pour avoir des devis, des banques pour leur soutirer quelques €uros, mais surtout nous occupons le terrain: débroussaillage et transplantation du néflier du japon qui se trouve au milieu du salon !
Janvier 2006 : nous recevons le certificat d'urbanisme que nous avons demandé en août 2005: Le terrain de Dany est constructible, nous pouvons l'acheter ! Philippe se met aussitôt aux plans
|
