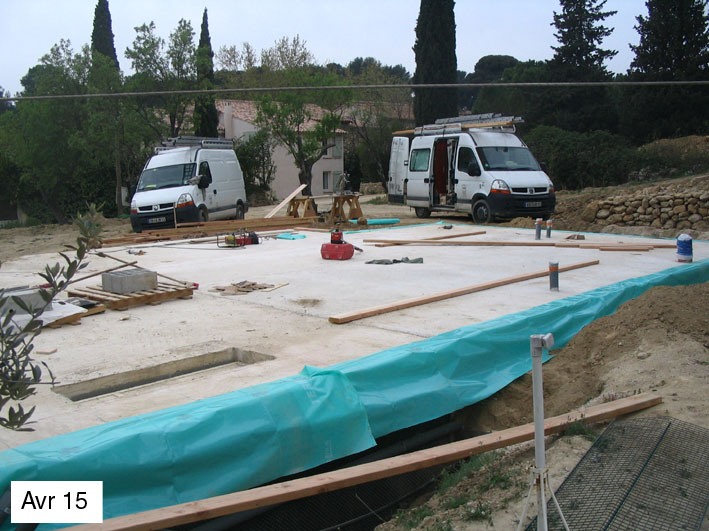

Mardi 10 avril 2007 :
Ca y est ! L'équipe des charpentiers de la
Scop Triangle de Gardanne est à pied d'oeuvre : une journée pour placer la
protection anti-insectes (le plastique bleu) et les lisses de bois qui vont
supporter la structure et rattrapper le léger dénivelé de la dalle de béton,
avant de monter la structure, le lendemain.
Mercredi
11 avril : avancée spectaculaire du chantier : le système retenu par Triangle

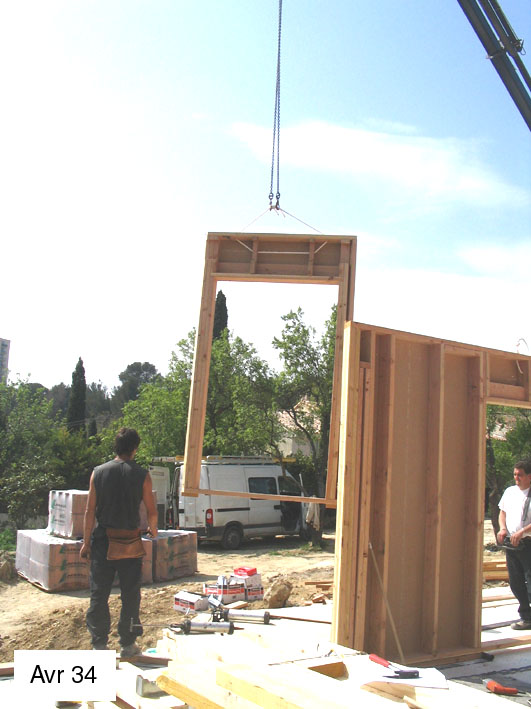

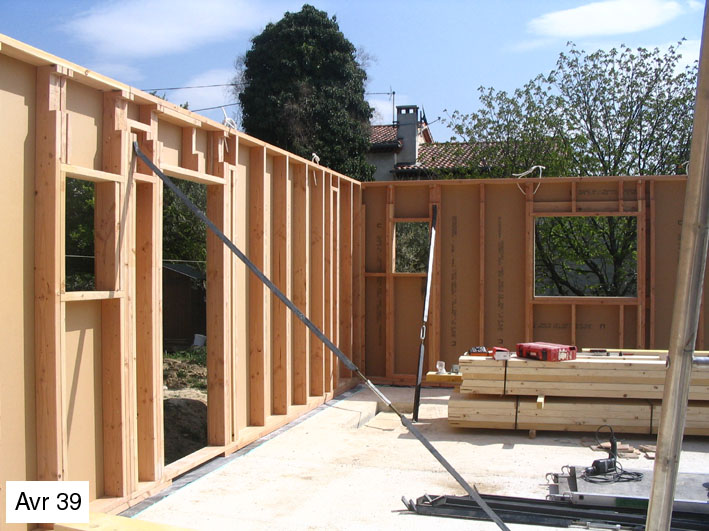

est la construction en atelier des murs de la maison et la livraison sur le

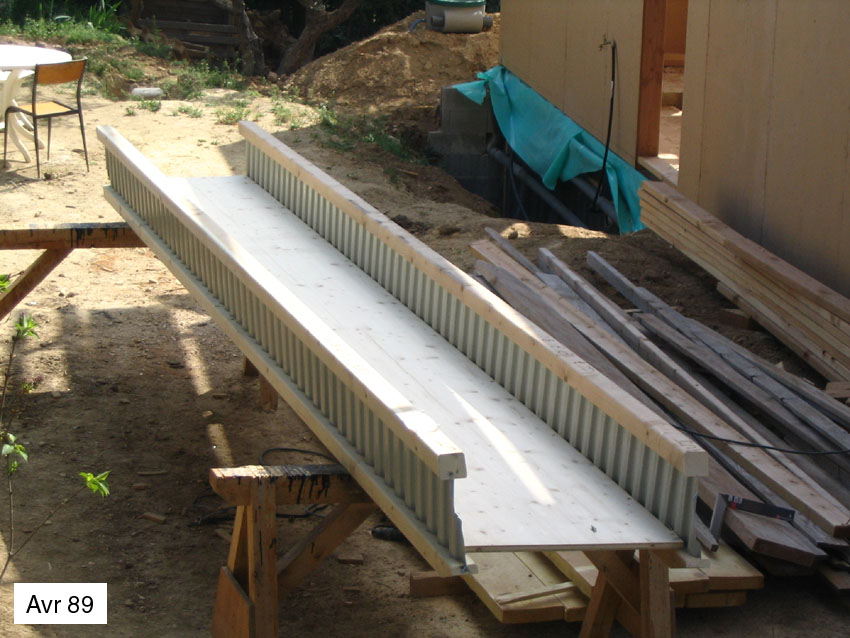

chantier des panneaux préassemblés: ossature bois et contreventements en
panneaux Agepan DWD (fibres de bois isolantes)

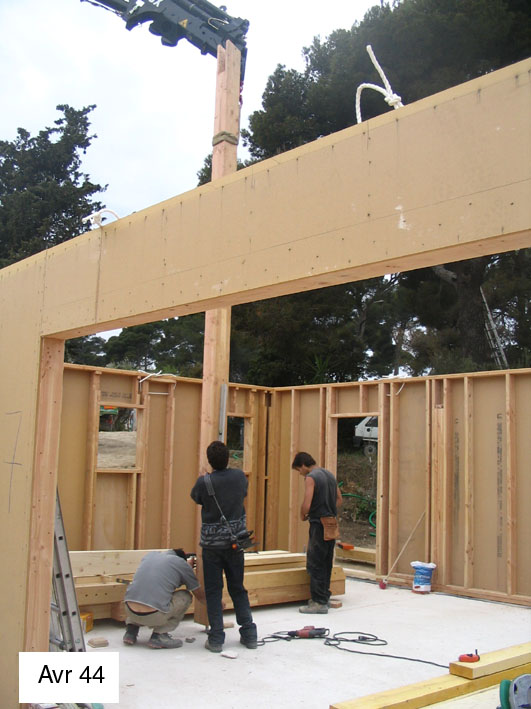

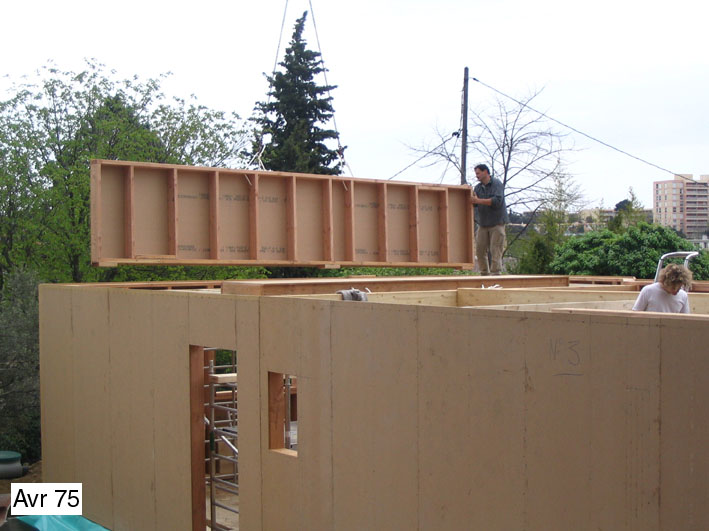

Sur la photo 28 et le petit film associé, c'est la mise en place d'une partie de la façade sud, celle de

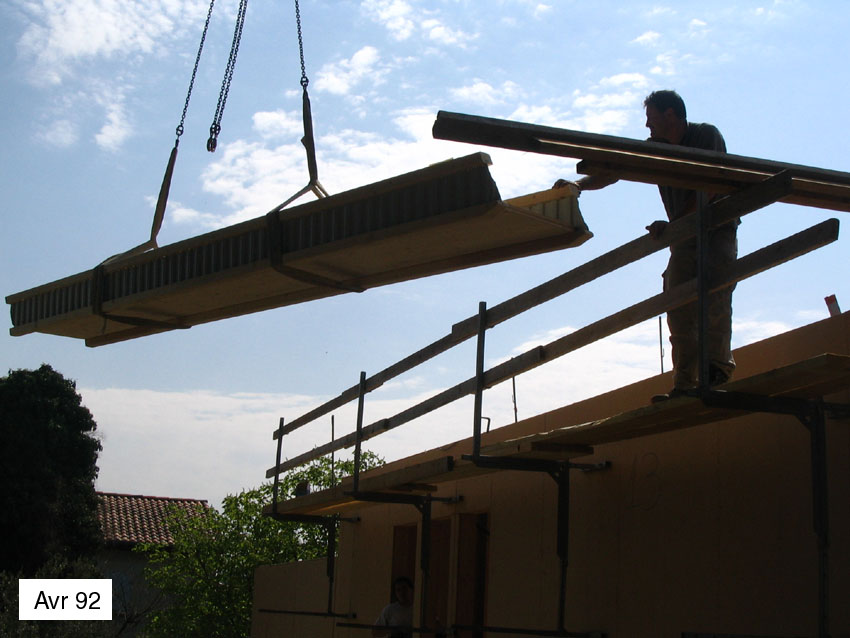

la baie vitrée du séjour.

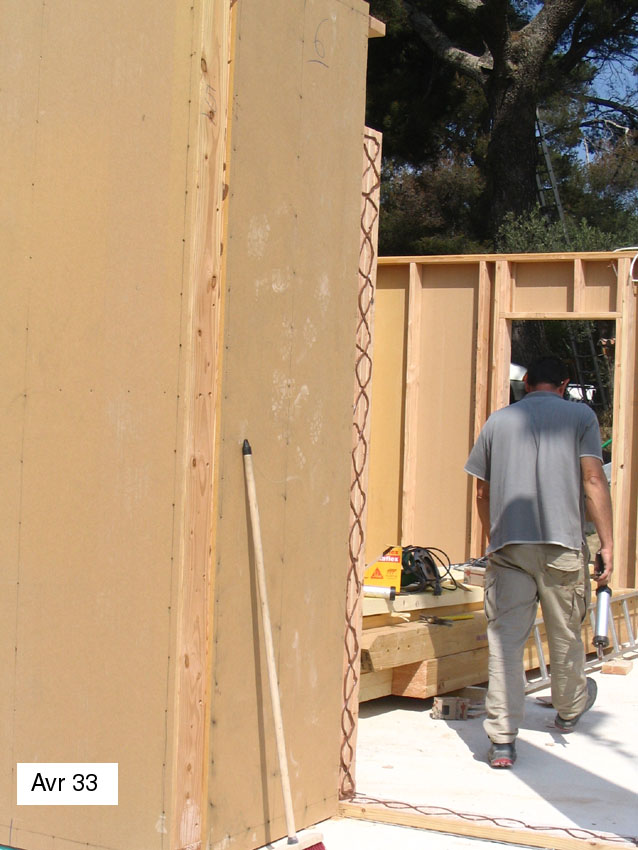

33 : Application d'un mastic sur les ossatures verticales et
horizontales qui vont recevoir les panneaux
suivants.

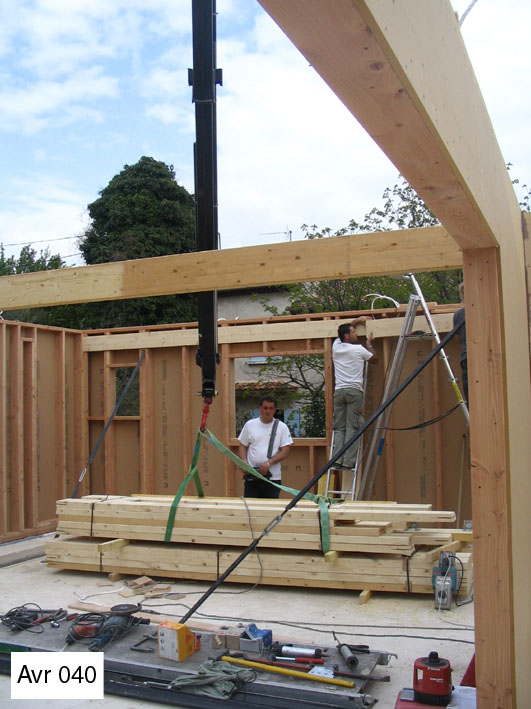

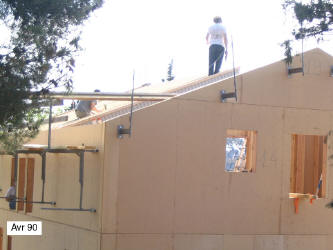

Après la mise en place des autres murs du rez-de

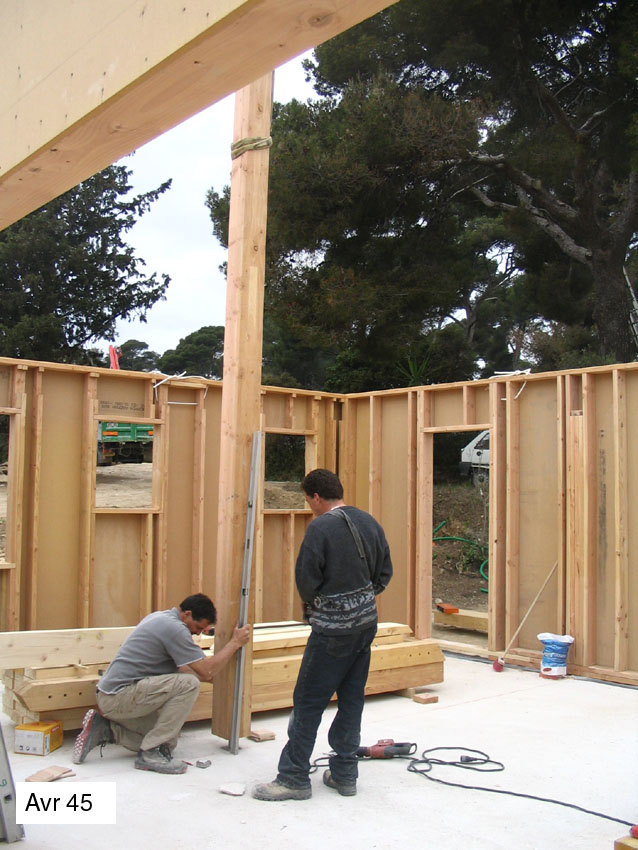

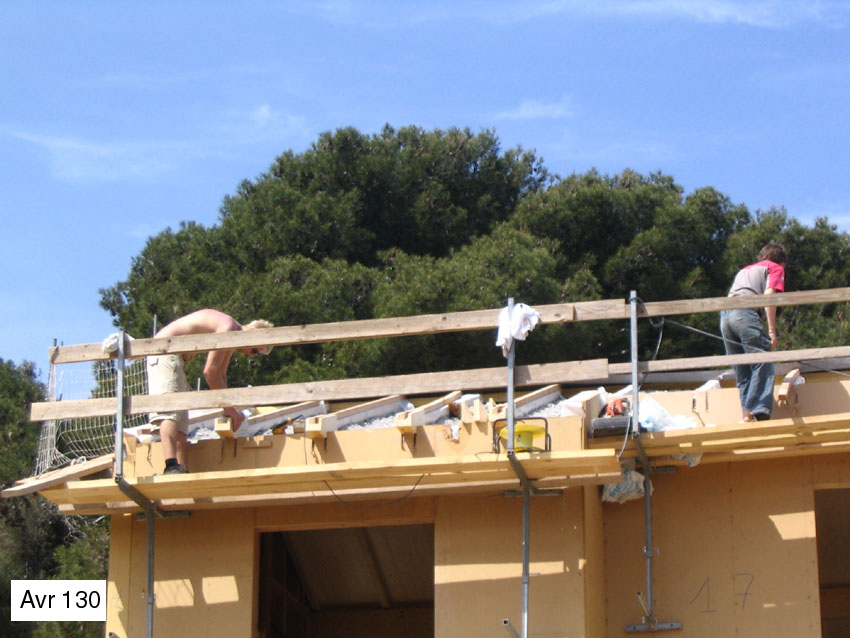

chaussée, la journée des charpentiers se termine avec le placement d'un poteau

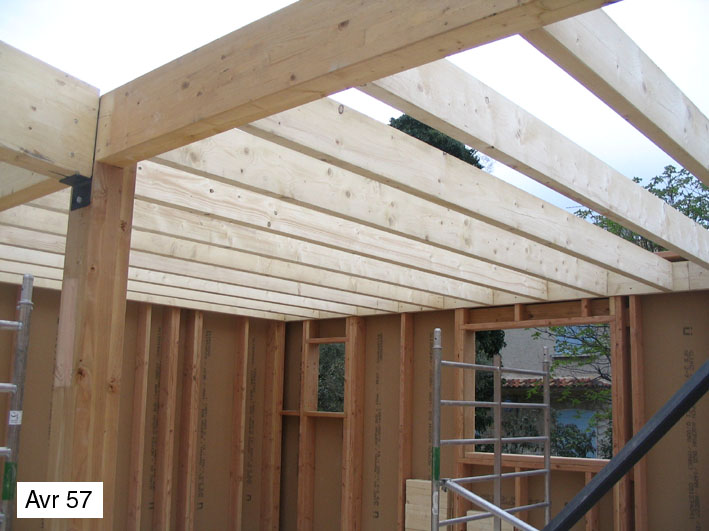

et des poutres qui soutiendront les solives du plancher de l'étage.
Et notre journée à nous se termine avec une première
visite des lieux: nos père et mères et ma nièce Carole avec sa petite famille,
venus passer quelques jours à Marseille.
|
Jeudi 12 avril :
Fixation des solives qui soutiendront le plancher de

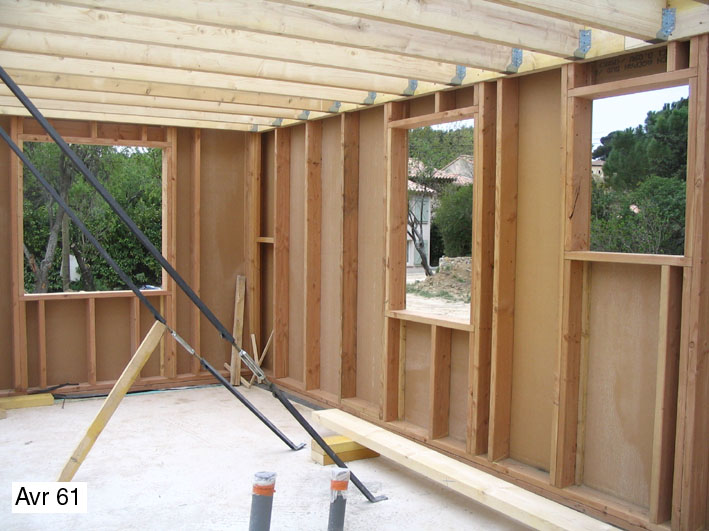

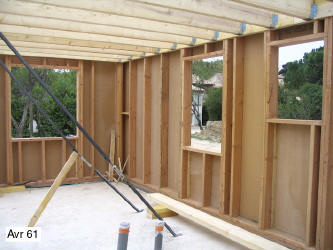

la terrasse (au-dessus de la cuisine photo 57, et au-dessus de la chambre photo
61 ) , et garde-corps du toit-terrasse (au-dessus de la cuisine, photo 75). |
|
|
Lundi 17 avril :

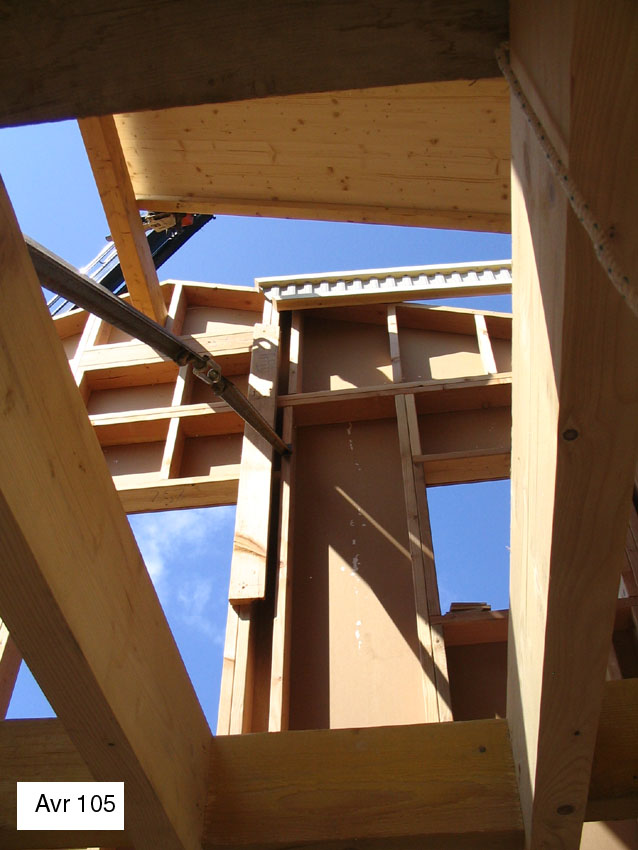

les murs de l'étage, sont là,

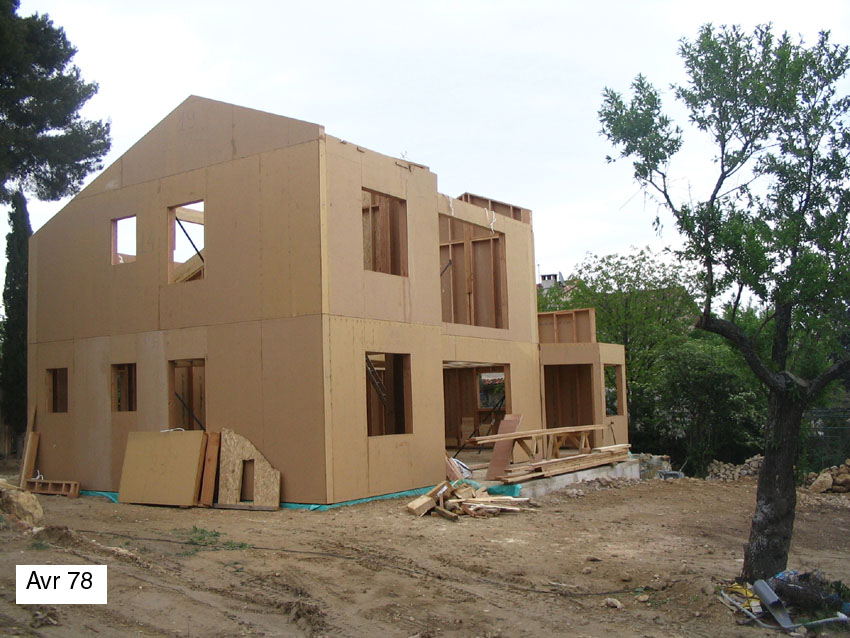

puis une cloison du haut: on commence à avoir une idée concrète de ce que
va être la maison ! |
|
|
Les jours suivants, mise en place des solives de la

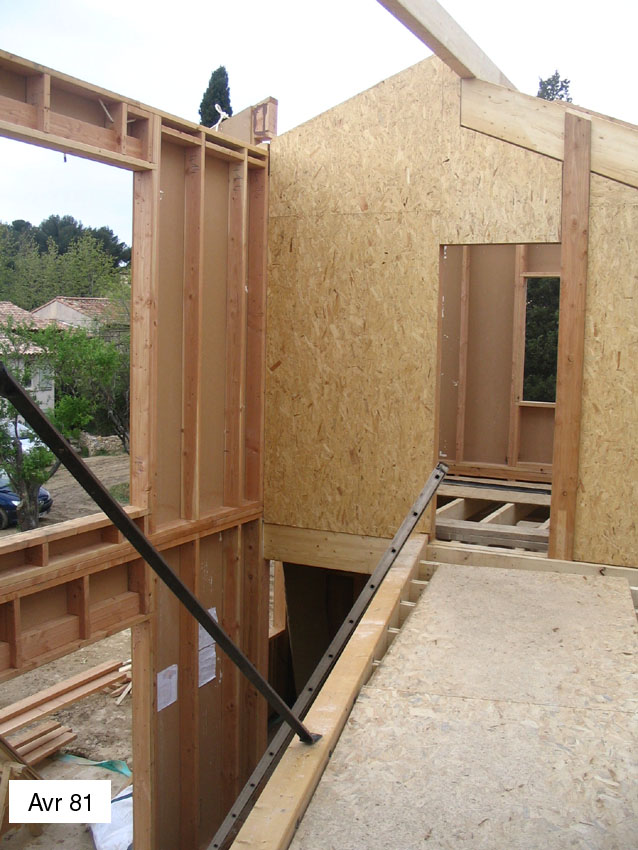

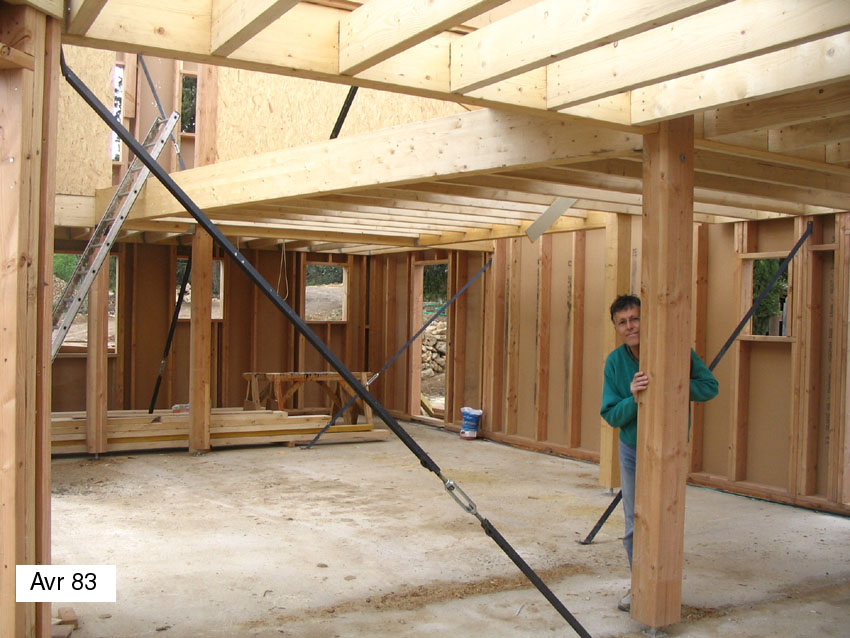

mezzanine (photos 81 et 83)
... puis mise en place de la

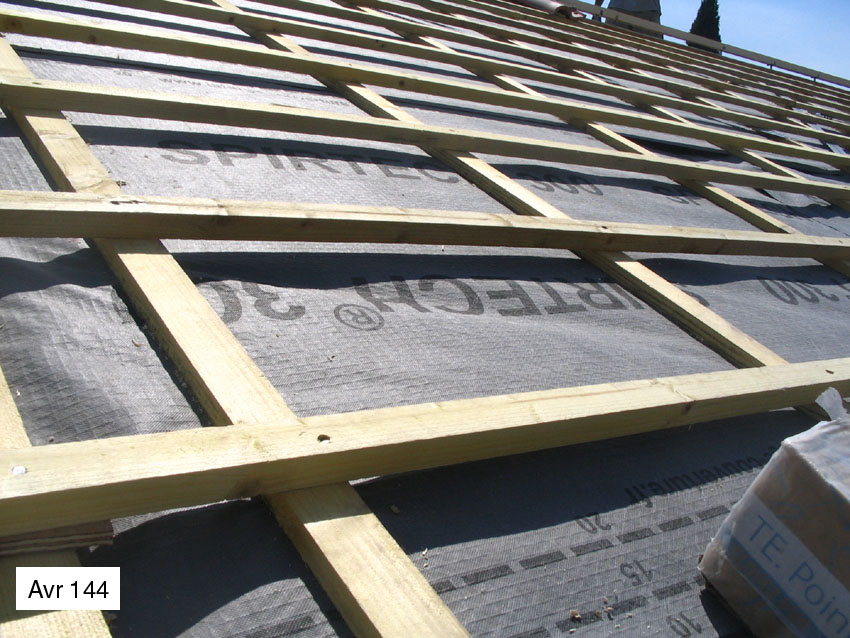

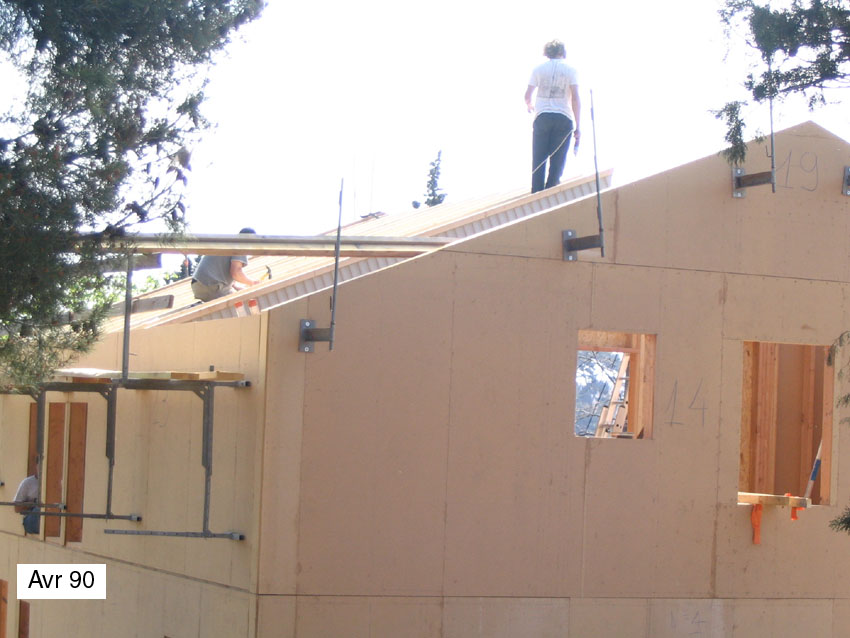

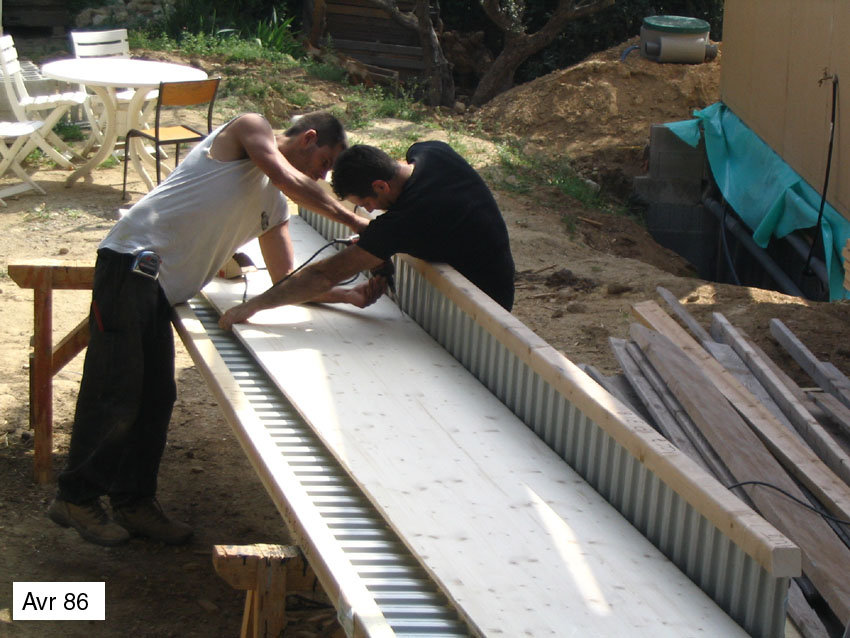

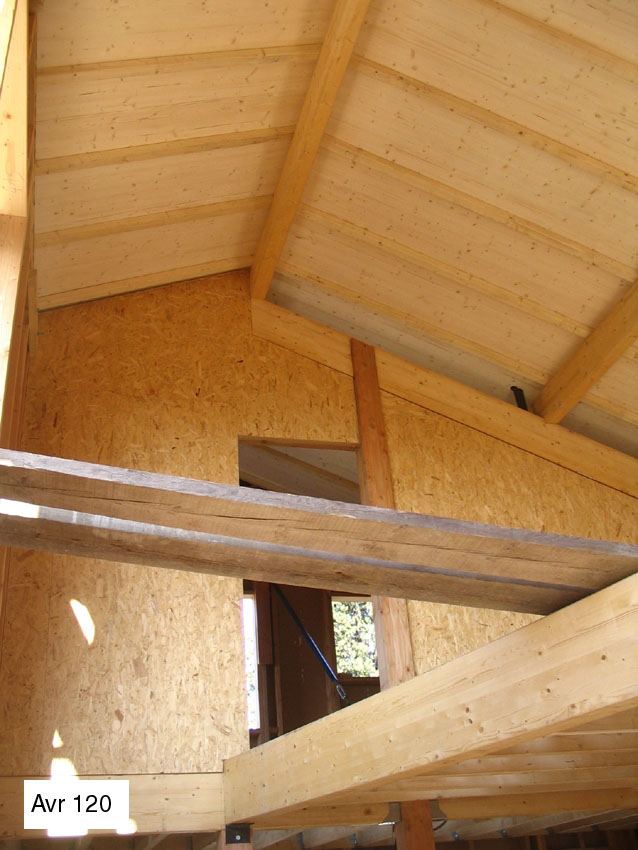

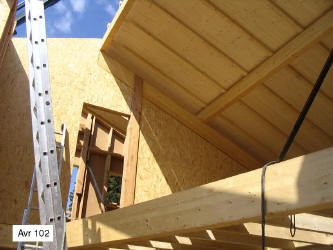

charpente (photos 86 à 120) |
|
|
|
|
|
|
26 avril : isolation du toit
avec
de la ouate de cellulose,
puis pare-pluie (en attendant la couverture de tuiles qui ne pourront être
posées que lorsque la structure de la véranda sera mise en place),

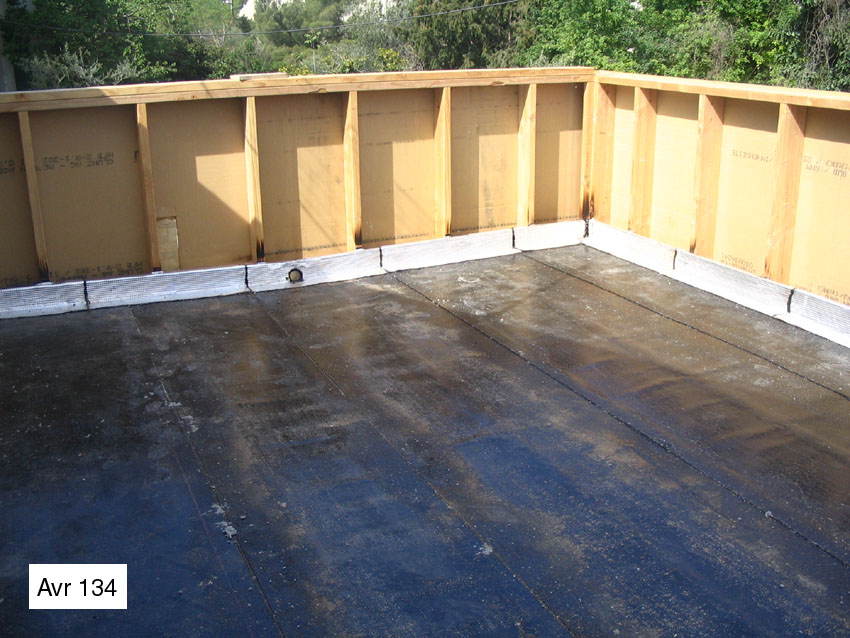

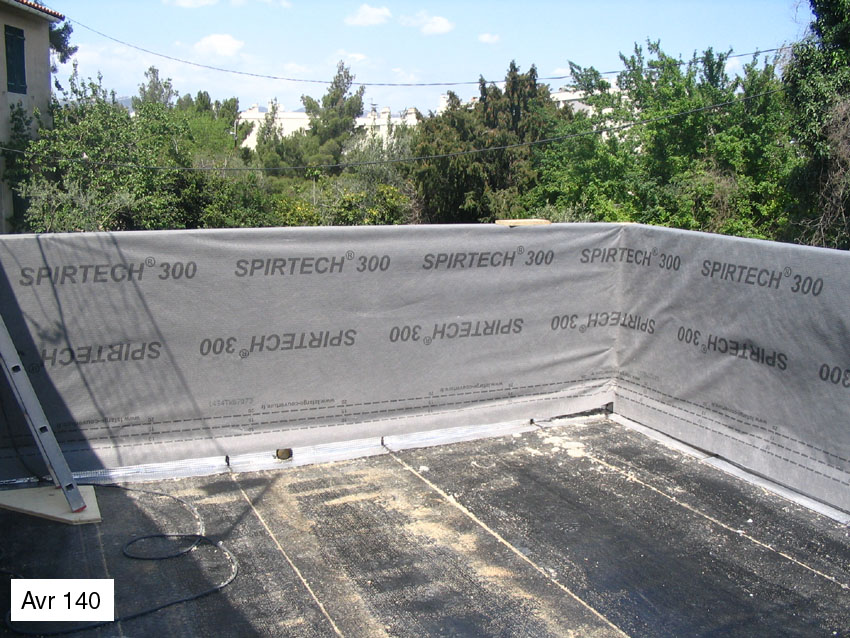

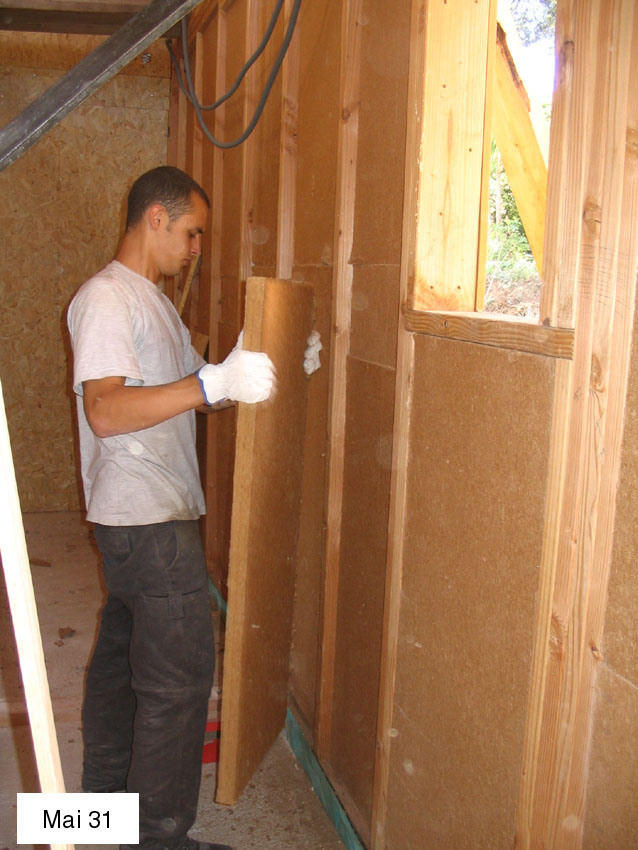

et isolation de la terrasse au-dessus de la cuisine (photos 134 et 140).
|
|
|
|
|
|
|
Le 10 mai

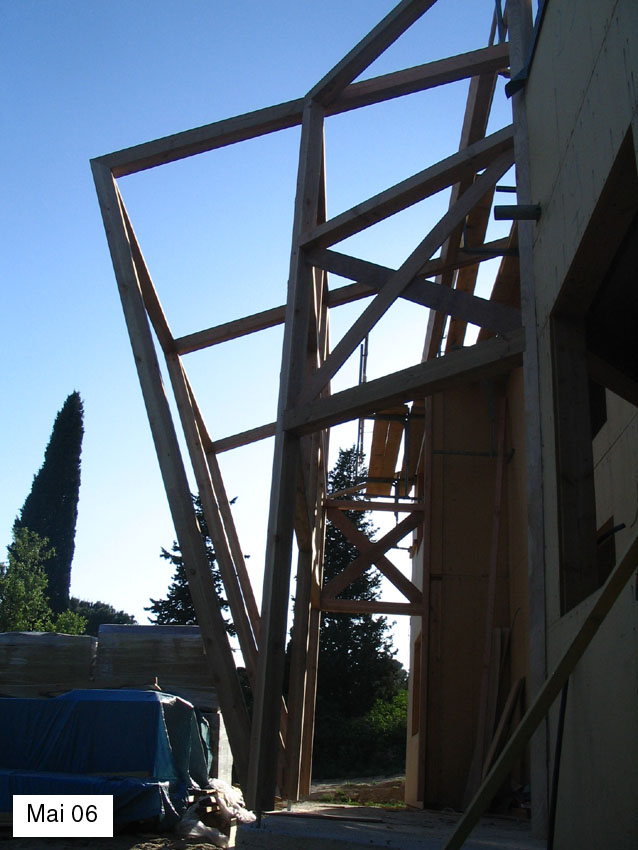

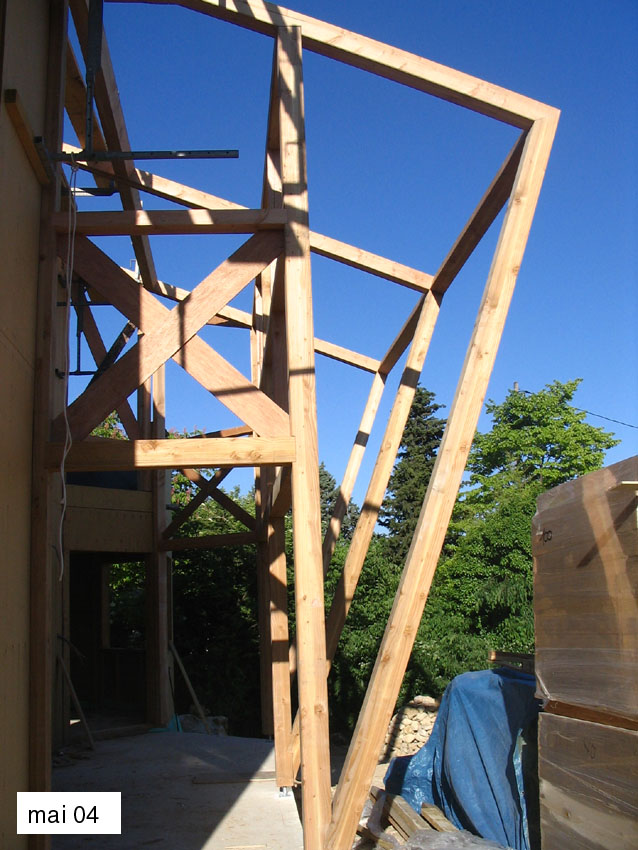

: l'ossature de la véranda est posée :
elle nous parait immense,
mais au bout de quelques jours on s'y habitue
et elle donne une autre silhouette à la maison vue de face.
|
|
|
Des

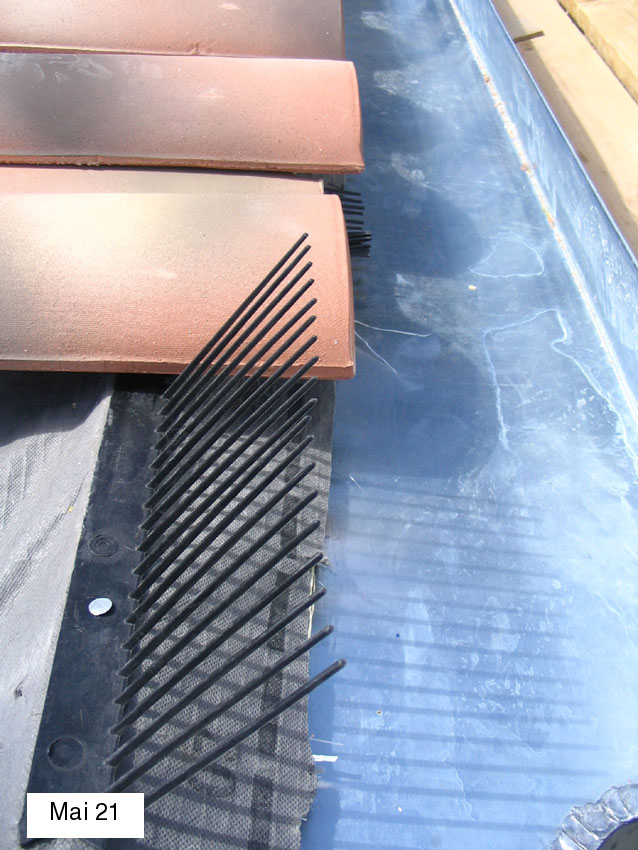

tuiles posées sur les pare-moineaux,
des pare-moineaux qui attendent leurs tuiles,
et des tourterelles qui se demandent si elles
trouveront quand même un passage pour aller faire leur nid... |
|
Il y a des jours où le chantier est une ruche : le

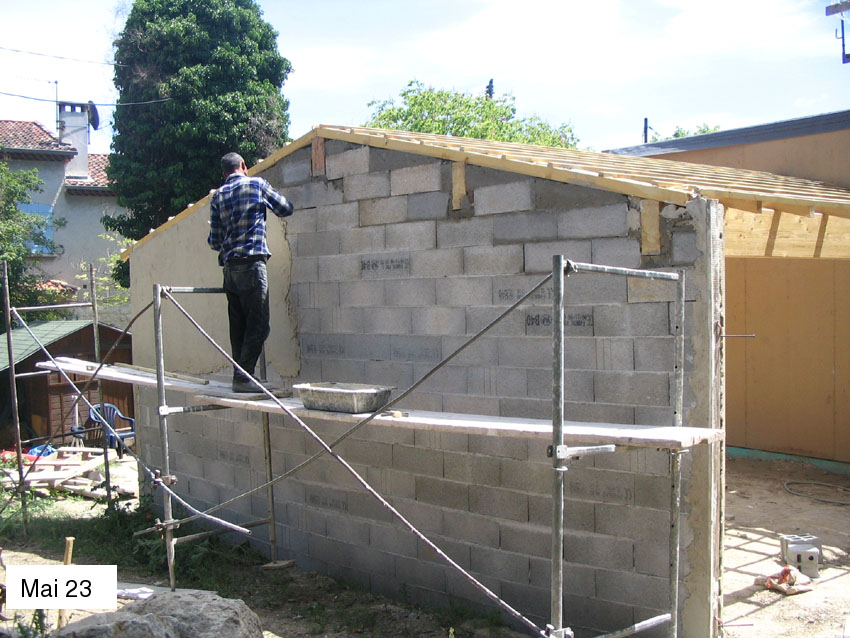

maçon est revenu pour finir le mur du garage et faire le crépi, les menuisiers

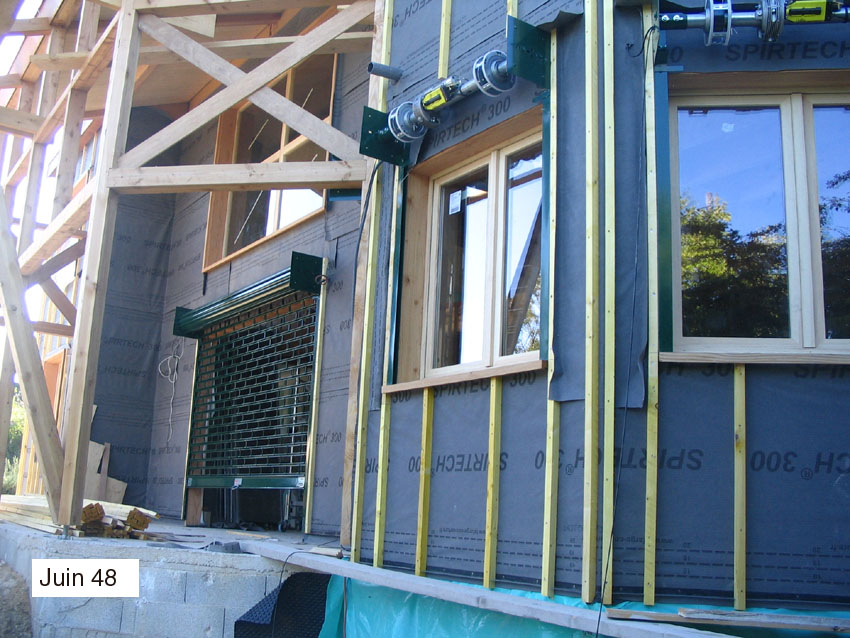

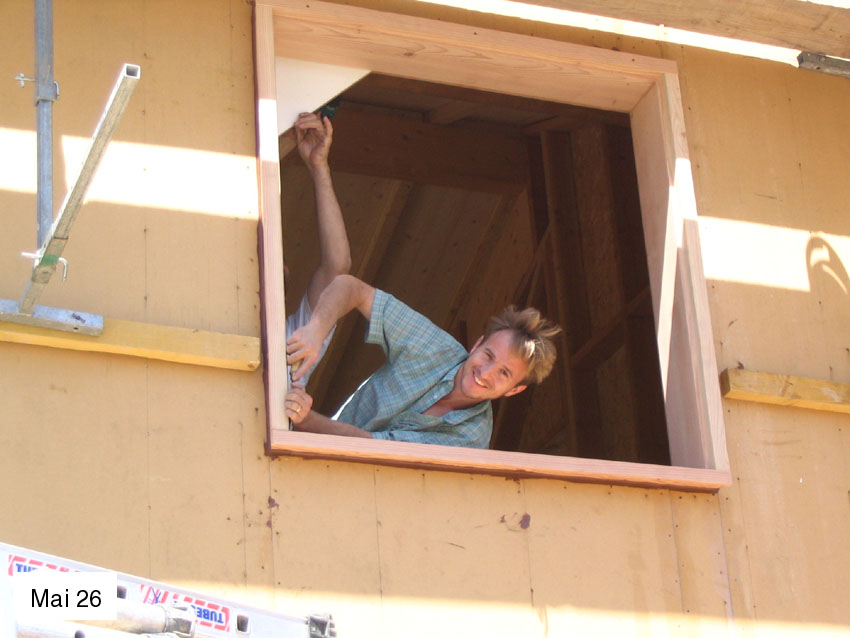

commencent à placer les cadres de fenêtres.
(entreprise
Provence Menuiserie de Gilles
Marin à Puyricard qui oeuvre.)
les charpentiers fabriquent sur place l'ossature
des cloisons
et
mettent en place les panneaux d'isolation (14 cm
de fibre de bois) |

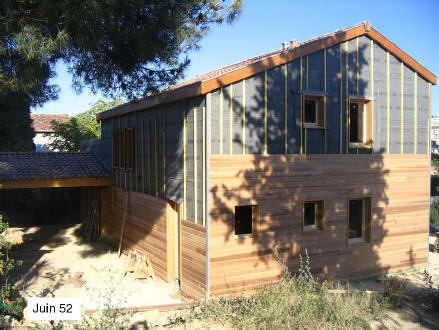

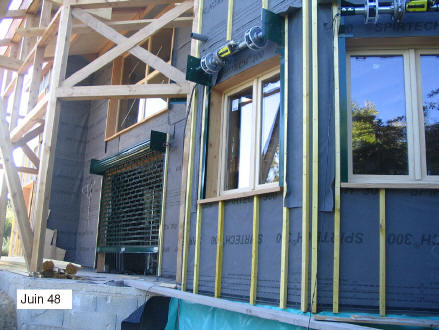

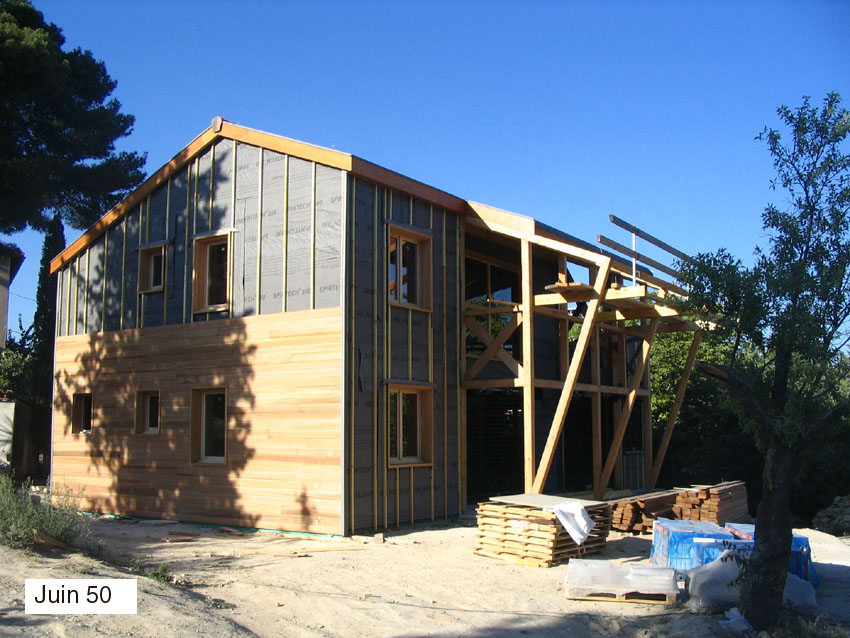

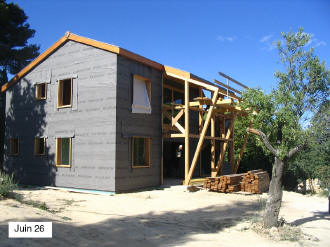

En juin, l'extérieur change d'allure
Après l'interruption de mai, les charpentiers de

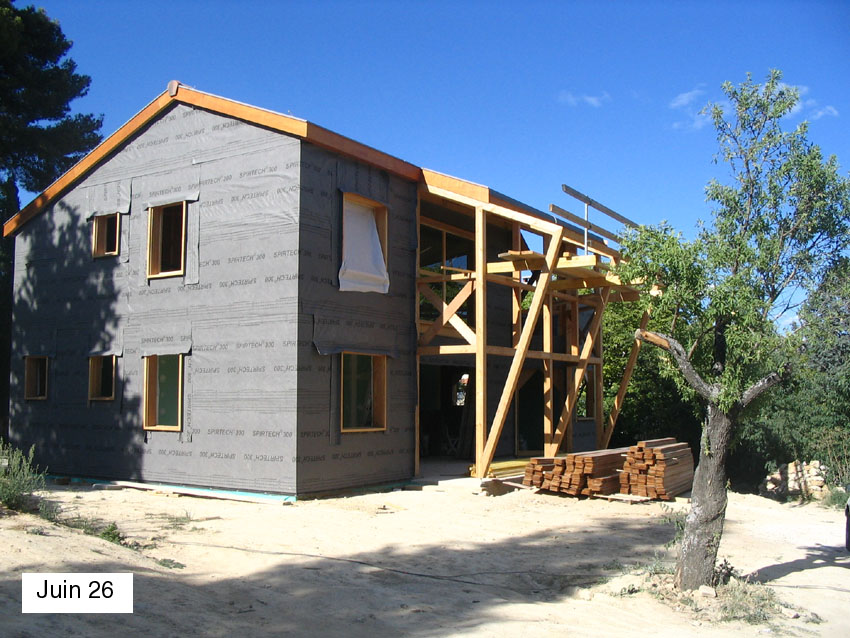

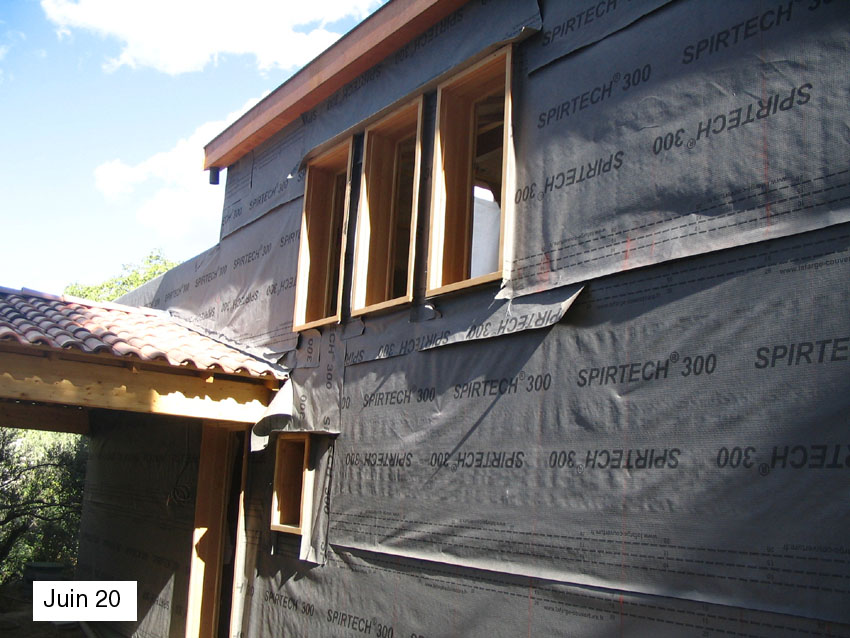

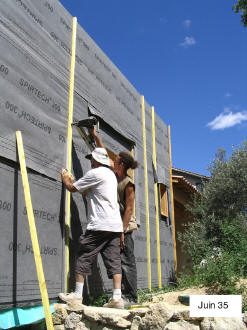

Triangle sont revenus : ils posent un pare pluie sur toutes les façades comme
ils le font habituellement, et c'est plus sûr disent-ils : en fait les panneaux
d'Agepan servent à la fois de contreventement et de pare-pluie, à condition que
les joints soient traités comme tels.
Sur le pare pluie, pose des tasseaux qui recevront
le bardage final en red-cedar.
|
|
|
Les

premières grilles sont posées par la société "Store Sud" :
on
a choisi de mettre des grilles à enrouleur pour aérer la maison
sans risques d'intrusion les nuits d'été et pour laisser le soleil entrer
l'hiver: même si on part plusieurs jours la maison ne se refroidira pas.
|
Fin juin-début juillet

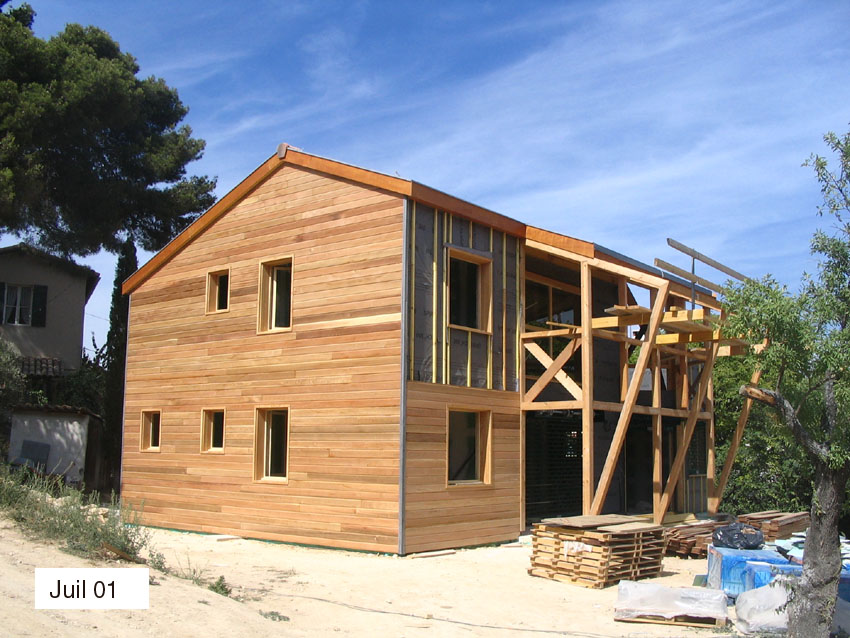

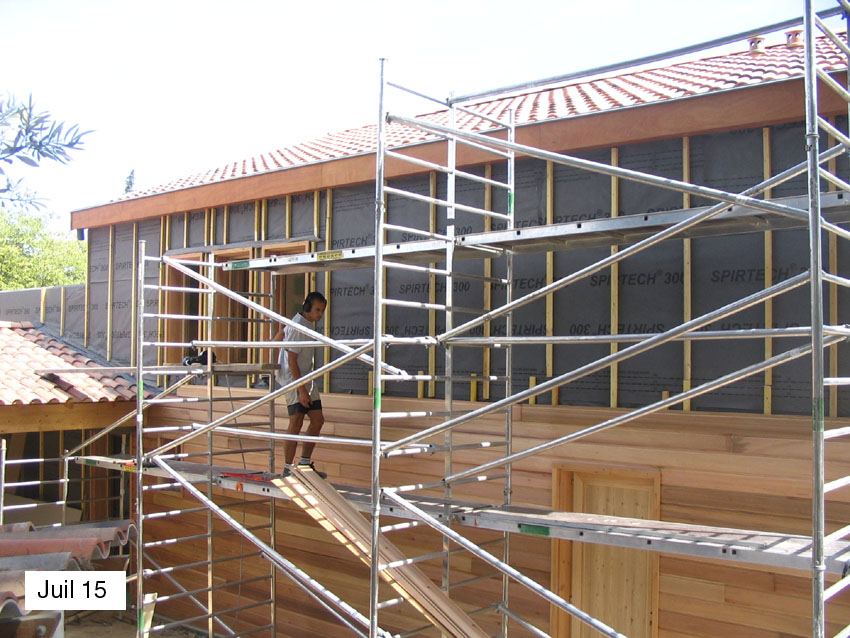

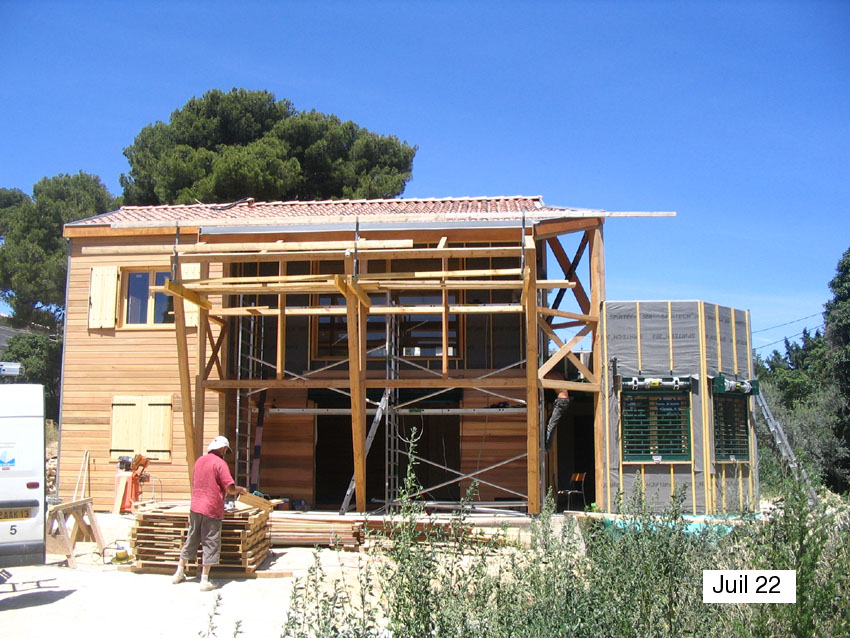

pose du bardage :

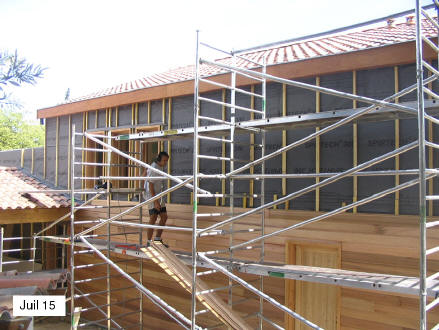

au fur et à mesure que les échafaudages sont enlevés, la maison prend à
l'extérieur son aspect presque définitif.
En même temps les menuisiers posent les volets des
chambres.
Fin
juillet,il reste à fixer les pare-soleil orientables,

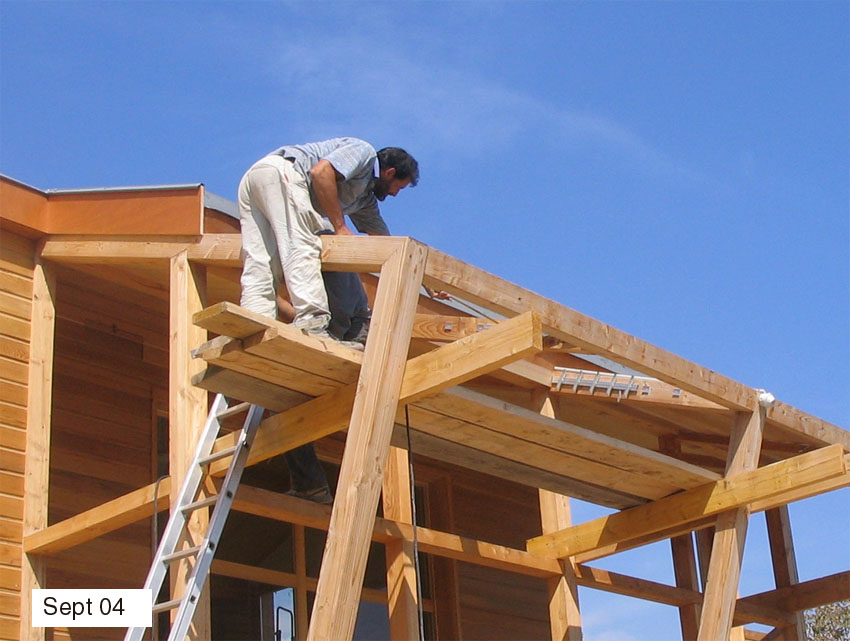

(Triangle le fera en septembre),
|
... et surtout les vitres de la

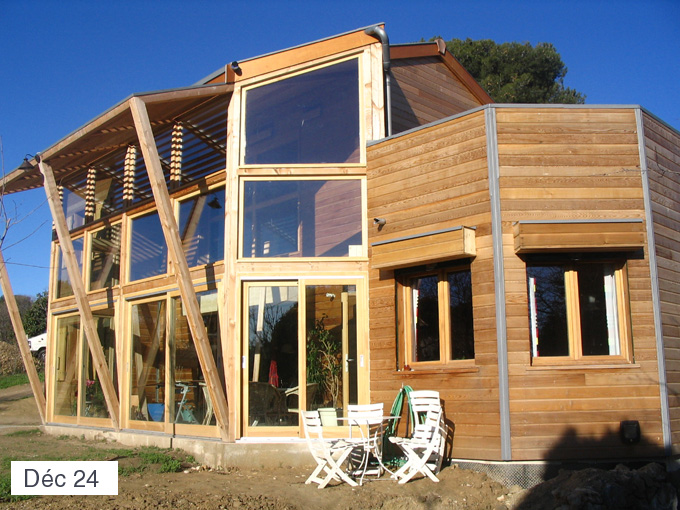

véranda-serre: travaux
prévus fin novembre qui seront terminés juste avant les vacances de Noël |
|
|
|

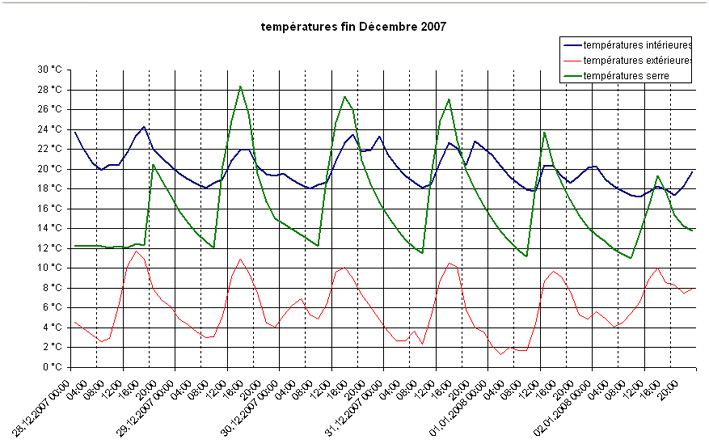

Ci-contre le relevé des températures pendant
la dernière semaine de décembre : Nous étions en vacances, nous ne nous levions
jamais avant 8 h 1/2 ou 9 h et nous n'avons allumé le poêle (bois et
granulés) que le soir. |
|
